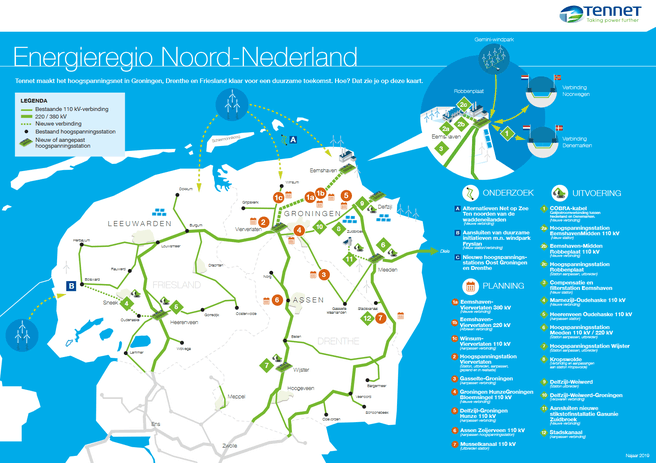

Netbeheerder TenneT investeert extra geld in het hoogspanningsnet in Noord-Nederland. Dat is nodig om nieuwe zonne- en windparken aan te sluiten. De investering van 215 miljoen euro moet goed zijn voor een aansluitcapaciteit van twee gigawatt.
/i/2003126412.jpeg?f=thumblarge)
Die capaciteit is volgens TenneT goed voor het aansluiten van zo'n zeven miljoen zonnepanelen of ongeveer vierhonderd windturbines. De netbeheerder rondt momenteel een project af met aanpassingen aan het hoogspanningsstation Kropswolde, om het Zonnepark Midden-Groningen aan te sluiten. Dat moet eind oktober gereed zijn. Het gaat om een zonnepark van 103 megawattpiek dat jaarlijks 32.000 huishoudens van stroom moet voorzien.
Netbeheerder TenneT heeft naar eigen zeggen al voor ruim een miljard euro aan projecten lopen in Noord-Nederland, maar daar komt nu nog eens 215 miljoen euro bij. Met dat geld worden onder andere twee nieuwe 380kV/110kV-hoogspanningsstations geplaatst in Groningen en Drenthe. Die zouden naar verwachting in 2025 klaar zijn. Ook gaat TenneT met het geld verschillende bestaande 110kV-hoogspanningsstations in Noord-Nederland uitbreiden voor meer capaciteit.
TenneT zegt ook naar andere manieren te zoeken om 'meer ruimte in het net te vinden'. De netbeheerder wil zonneparken zonder back-up aansluiten en daarbij de aanwezige reserve van het 110kV-net gebruiken. Toezichthouder ACM moet daar echter ontheffing voor verlenen. Het gebruik van de 'reservestrook' is momenteel niet toegestaan.
Volgens TenneT is er direct 500 megawatt aan extra aansluit- en transportcapaciteit beschikbaar als het die ontheffing krijgt. Die capaciteit kan verdeeld worden over hoogspanningsstations in de buurt van zonneparken, wat het mogelijk zou maken om volgend jaar meer nieuwe projecten aan te sluiten. TenneT dient deze maand een verzoek in bij de ACM voor de benodigde ontheffing.
Ook noemt de netbeheerder curtailment als optie. Daarmee zouden zonneparken tijdelijk afgesloten worden van het net als het aanbod van duurzame elektriciteit de vraag overtreft. De netbeheerder ziet deze opties als 'al dan niet tijdelijke maatregelen'. De bouw van nieuwe infrastructuur zoals een groot hoogspanningsstation duurt lang. Volgens TenneT neemt het plannen en aanvragen van vergunning vier tot tien jaar in beslag en de bouw nog eens twee jaar.
TenneT heeft momenteel ook een project lopen om het 100kV-net bij Eemshaven te versterken. Een nieuw hoogspanningsstation moet begin 2020 klaar zijn. In Eemshaven staat een groot datacenter van Google en de zoekgigant kondigde dit jaar een uitbreiding aan. Verder werkt de netbeheerder aan versterking van het net in Friesland, dat is nodig voor het aansluiten van windpark Fryslan en andere duurzame projecten.
Op de planning staat onder andere een 380kV-verbinding van Eemshaven naar het hoogspanningsstation Vierverlaten. Dat zal na ingebruikname het grootste van Nederland zijn. TenneT hoopt in 2020 met de bouw te kunnen beginnen en de 380kV-verbinding in 2023 gereed te hebben.
Ook verwacht TenneT dat er in 2026 nog 700MW aan duurzame elektriciteit het hoogspanningsnet op komt van een nieuw windpark ten noorden van de Waddeneilanden. De netbeheerder onderzoekt nog hoe het park verbonden gaat worden en naar welke locatie.
Begin dit jaar kwam al naar buiten dat het stroomnet in delen van Groningen en Drenthe niet genoeg capaciteit heeft om verdere teruglevering af te handelen. Nieuwe projecten met zonnepanelen kunnen daardoor niet aangesloten worden. Dat probleem zou met name spelen in dunbevolkte gebieden omdat het stroomnet daar minder capaciteit heeft, maar de grond er juist relatief goedkoop is en daarmee aantrekkelijk is voor zonneparken.
